着力推进杆管线迁改进程,全力保障三绕高速建设

发布日期: 2019/12/9 10383

2019121日,按照停电计划,完成对三绕都江堰西段杆管线迁改工程成都鑫威光电实业有限公司用户产权10KV电力线路停电改接,至此,通过大量协调工作,该条实施难度较大的用户产权线路全面完成迁改。

香港正版六台盒宝典资料大全

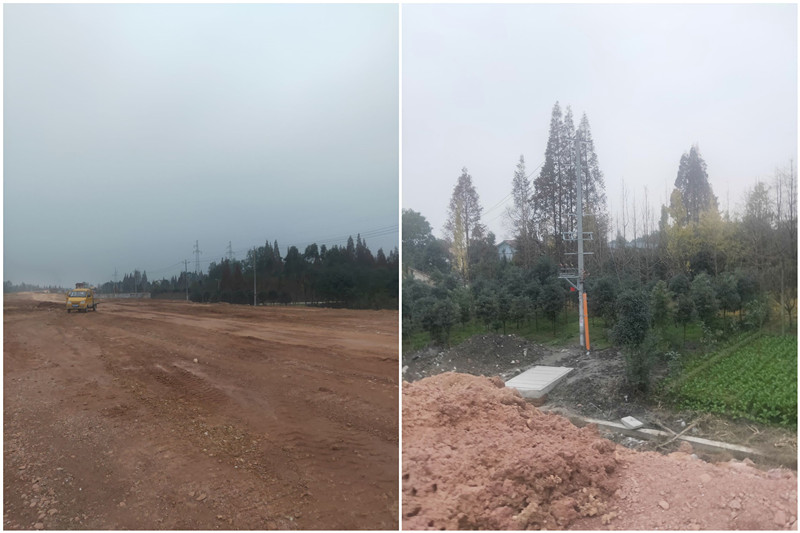

截止目前,由兴市集团作为项目实施单位的三绕都江堰西段杆管线迁改工程4610KV及以下(第一批次)电力线路已全部完成迁改并通电运行;已完成10KV及以下(第二批次)电力线路53%35KV电力线路80%的迁改任务,110KV电力线路已全面进场开展施工作业,目前已完成4座铁塔塔基基础施工,其余点位施工工作正在如火如荼推进之中,迁改工作取得阶段性成果,为三绕高速施工单位打通关键节点的施工作业面,全力保障三绕高速建设有序推进。

香港正版六台盒宝典资料大全


香港正版六台盒宝典资料大全
